La tecnología
Se extrae el suelo por ciclos, se limpia el fondo, se coloca la armadura y se hormigona. La ejecución en seco requiere comprobar la estabilidad de las paredes y que el ingreso de agua sea compatible con el procedimiento aprobado.
Aplicaciones
Fundaciones de edificios, instalaciones industriales e infraestructura en terrenos compatibles. Puede integrar pantallas de pilotes cuando el diseño lo contempla.
PROCESO CONSTRUCTIVO

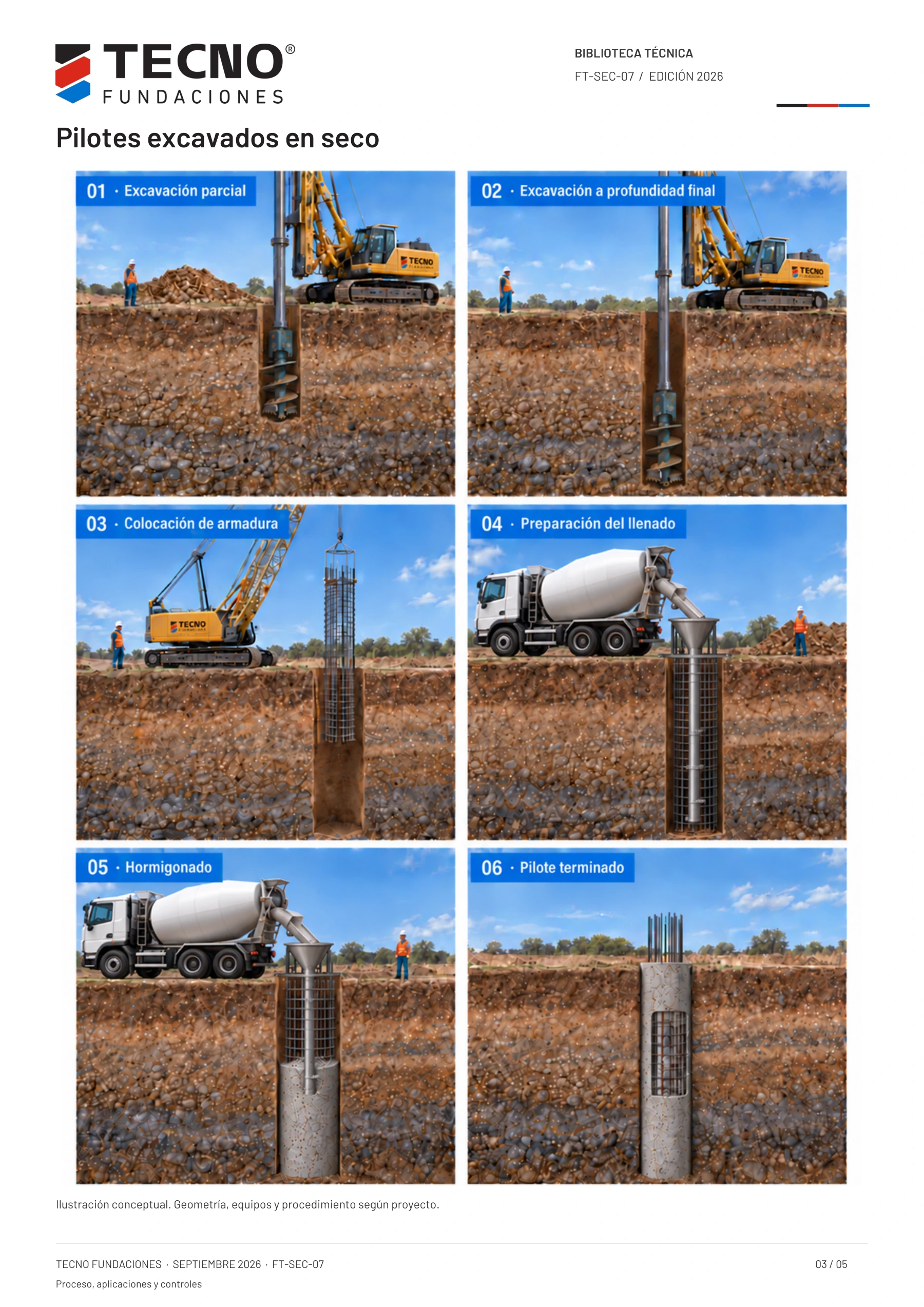

Secuencia de ejecución

- 01
Replanteo y preparación
Verificar eje, cotas, interferencias y plataforma de trabajo.
- 02
Excavación por ciclos
Perforar con mecha helicoidal acoplada al barral Kelly, como en la secuencia ilustrada. Extraer el suelo y registrar estratos, profundidad y verticalidad.
- 03
Limpieza y verificación
Retirar sedimentos y comprobar geometría, estabilidad y condición del fondo. Evaluar el ingreso de agua antes de continuar.
- 04
Colocación de armadura
Instalar la jaula con medios de izaje adecuados y separadores. Controlar centrado, recubrimiento y cotas.
- 05
Hormigonado
Descargar el mixer por su parte posterior hacia el embudo y conducto tremie centrado en la armadura. Evitar segregación e impacto; controlar continuidad, volumen y nivel.
- 06
Terminación y recepción
Proteger la cabeza, conservar registros y ensayos y sanear hasta hormigón sano para la conexión estructural.
Criterios para el proyecto
El sondeo debe permanecer estable durante toda la operación. Ante desmoronamientos o ingreso de agua incompatible, se detiene y se adapta el método mediante camisa o fluido estabilizador, previa evaluación técnica.
¿Se puede ejecutar en cualquier suelo?
No. La estratigrafía, estabilidad, agua y duración de las operaciones condicionan su viabilidad.
¿Cuándo se coloca la armadura?
Después de verificar y limpiar la perforación, antes de hormigonar.
¿Es lo mismo que CFA?
No. Aquí se retira la herramienta antes de colocar la armadura y hormigonar. En CFA se bombea por el eje hueco durante la extracción de la hélice.
